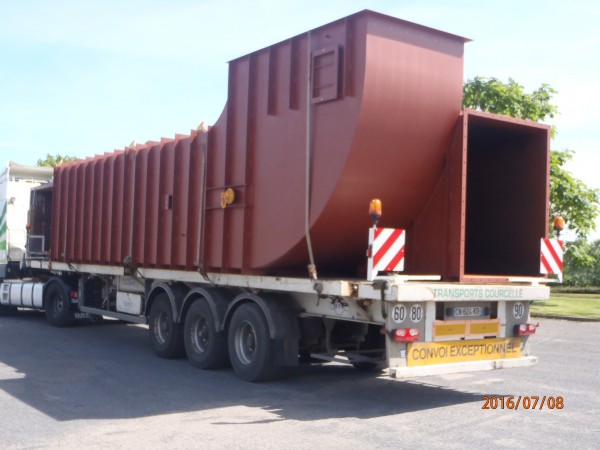

En direct de notre atelier de fabrication

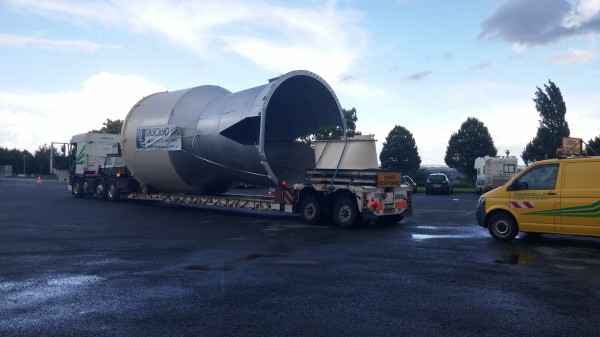

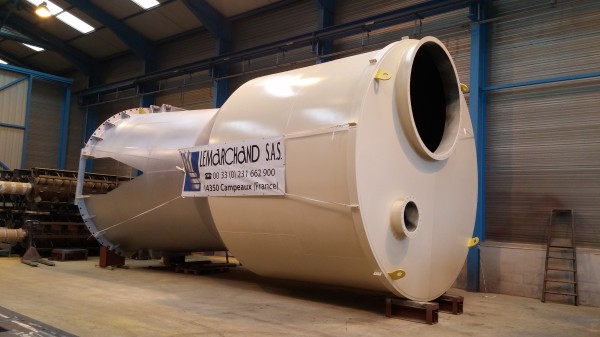

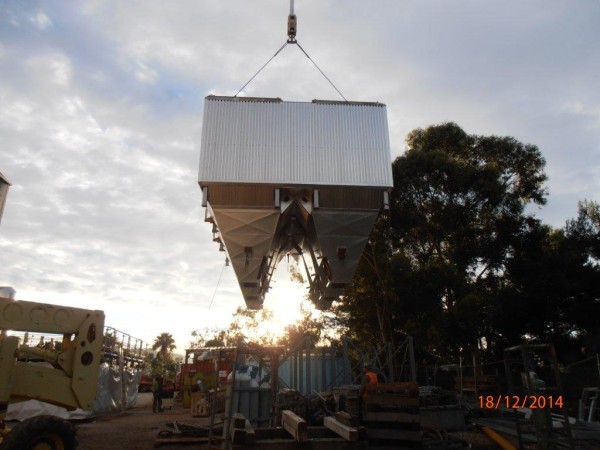

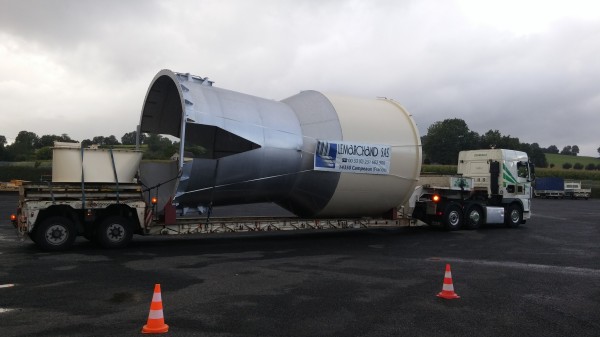

Fabrication d'un silo de stockage (longueur: 8.9m, diamètre: 4.76m, poids: 8 tonnes) pour une usine de production de chaux située à Neau (Mayenne, France).

En direct de nos chantiers
Nous sommes intervenus sur le site d'une usine située à Hoboken, en Belgique, afin de monter une charpente support process.
En direct de nos chantiers

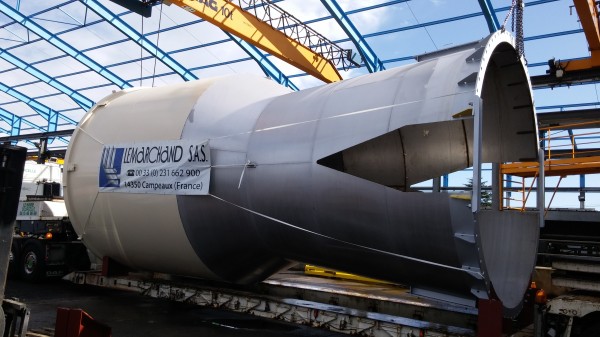

Nous sommes intervenus sur le site d'une usine de production de chaux à Neau (Mayenne, France) afin d'installer un silo de stockage ainsi que sa charpente support.
Dimensions du silo:
Longueur: 8.9m
Diamètre: 4.76m
Poids: 8 tonnes
Dimensions du silo:
Longueur: 8.9m
Diamètre: 4.76m
Poids: 8 tonnes
En direct de nos chantier

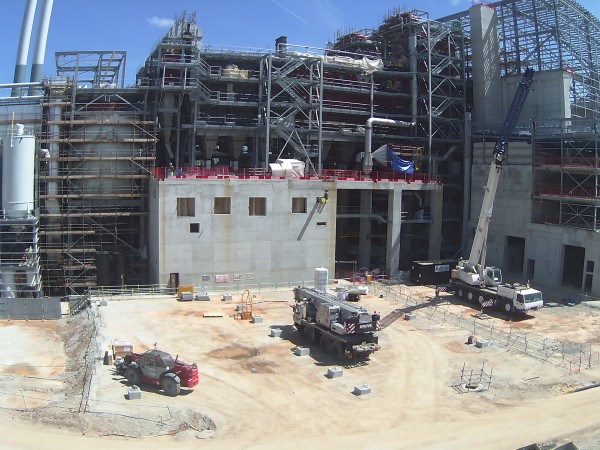

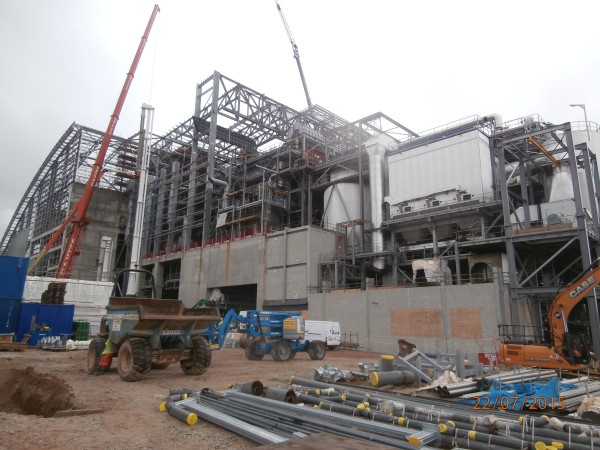

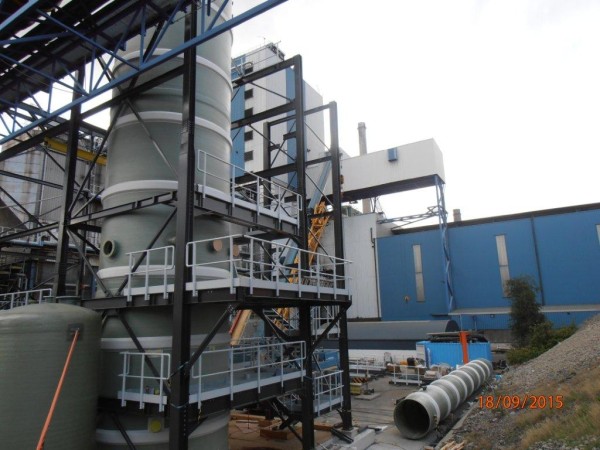

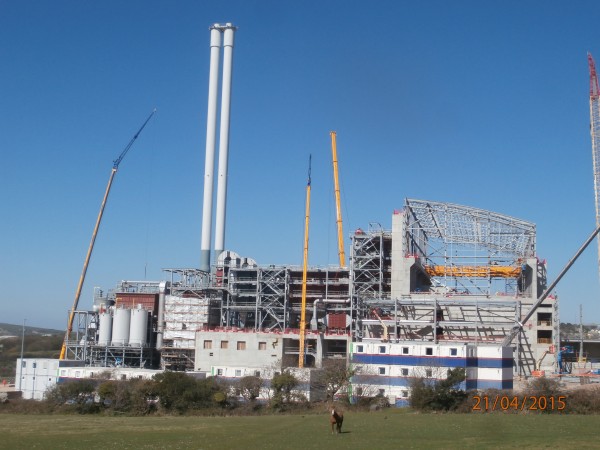

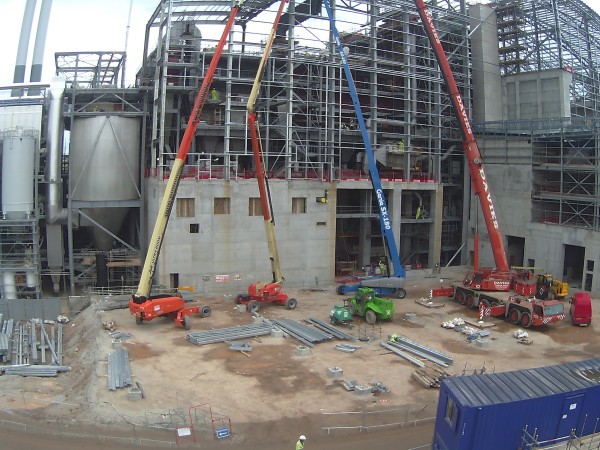

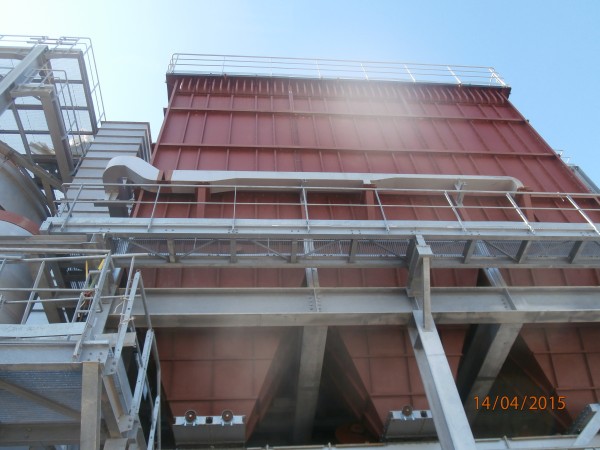

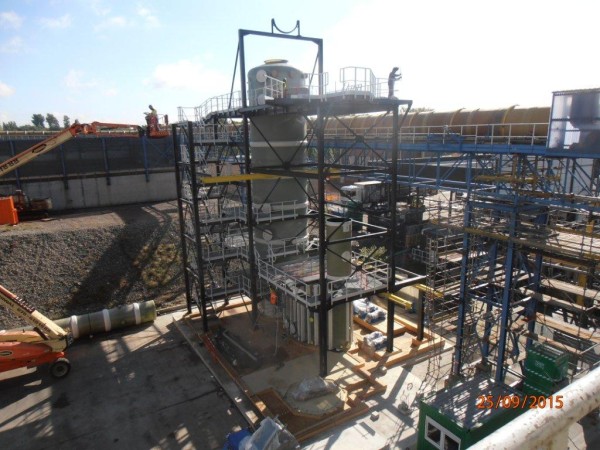

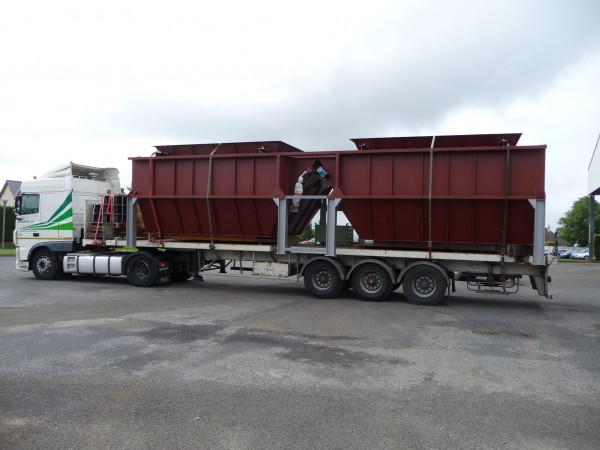

Nous intervenons en Angleterre sur le chantier de l'usine d'incinération d'ordures ménagères de Saint Dennis, région de Cornwall. Notre intervention consiste à superviser et réaliser le montage de charpentes représentant un poids total de 1500 tonnes.

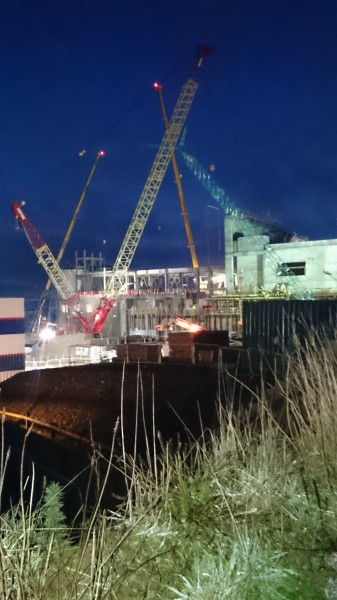

- Fin juin 2014: Début du chantier

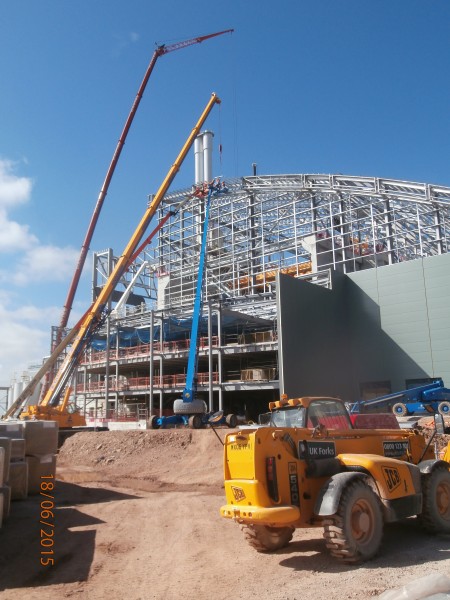

- Juillet 2014: Assemblage au sol de la charpente pour la tour atomiseur

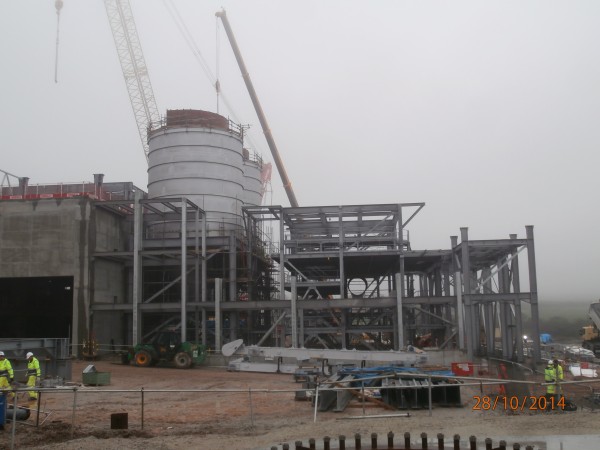

- Début août 2014: Levage et mise en place des deux charpentes pour les tours atomiseurs

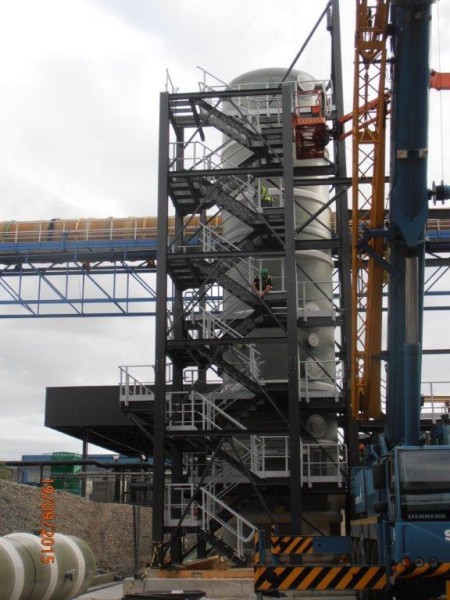

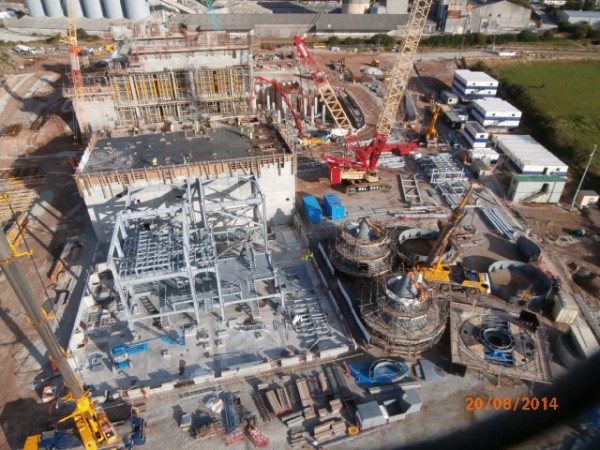

- Septembre - Octobre 2014: La mise en place des charpentes se poursuit

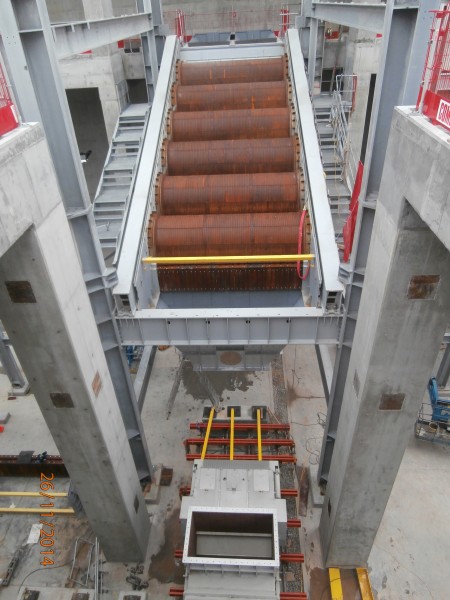

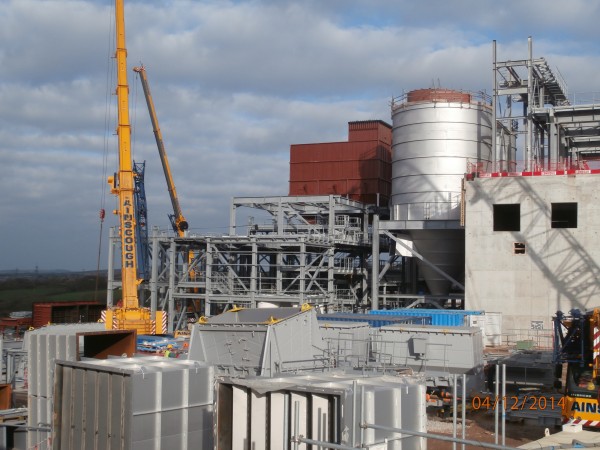

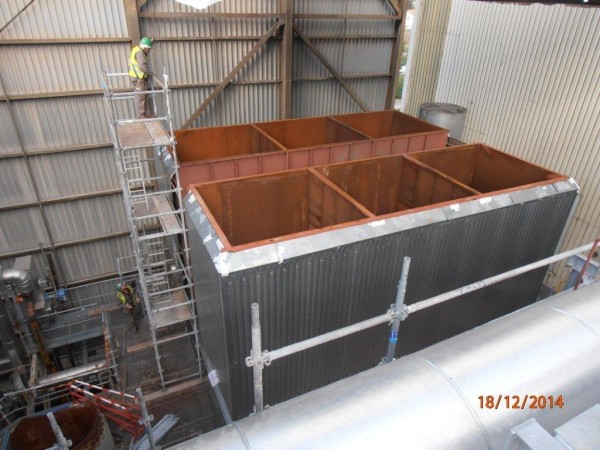

- Novembre 2014: Mise en place du four à rouleaux et des trémies
- Fin 2014 à mi-janvier 2015: Mise en place de diverses charpentes, d'un filtre à manches, des poussoirs du four
- Mi-janvier à début juin 2015: Notre activité sur le site se poursuit

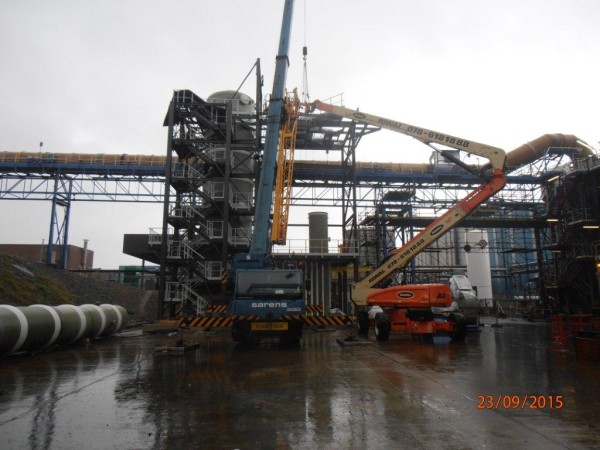

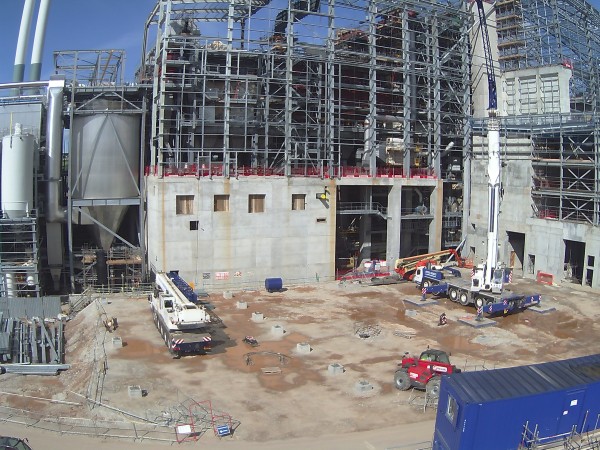

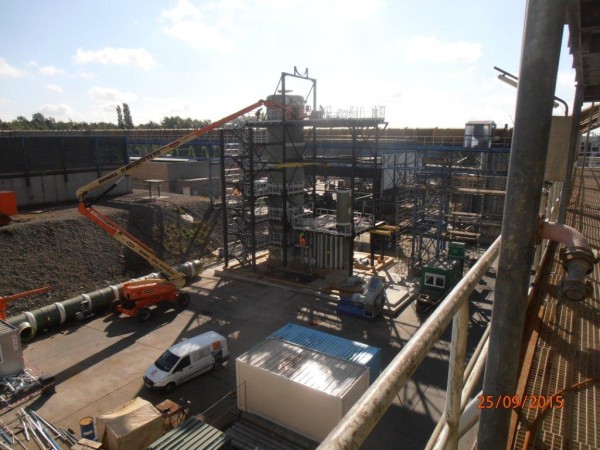

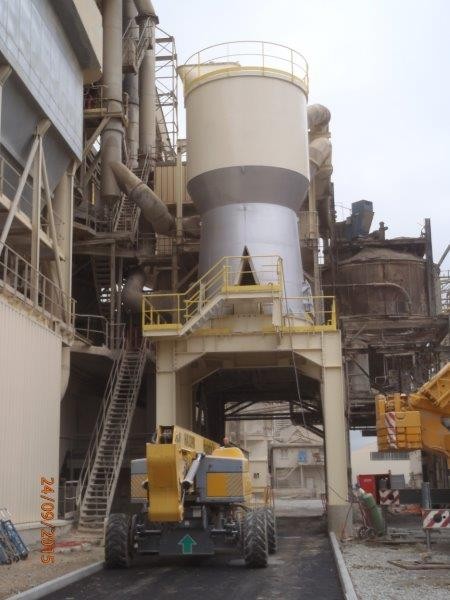

- Début juin 2015 à fin 2015: Nous intervenons toujours sur le site

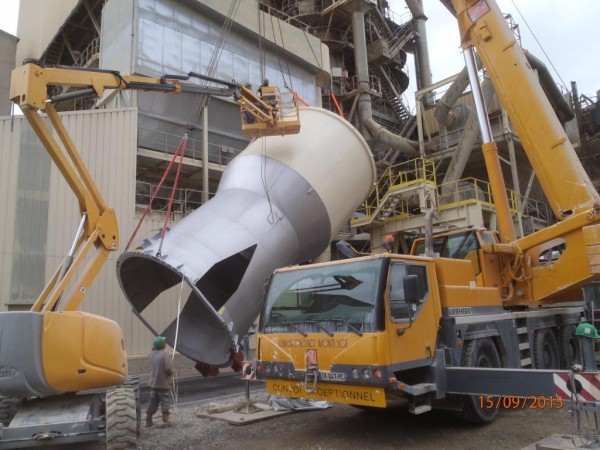

En direct de nos chantier

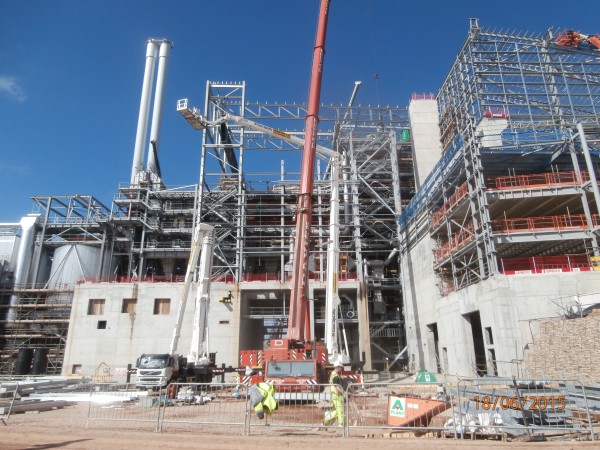

Actuellement nous intervenons sur le chantier de modernisation de l'usine de valorisation énergétique de Toulon (Var, France).

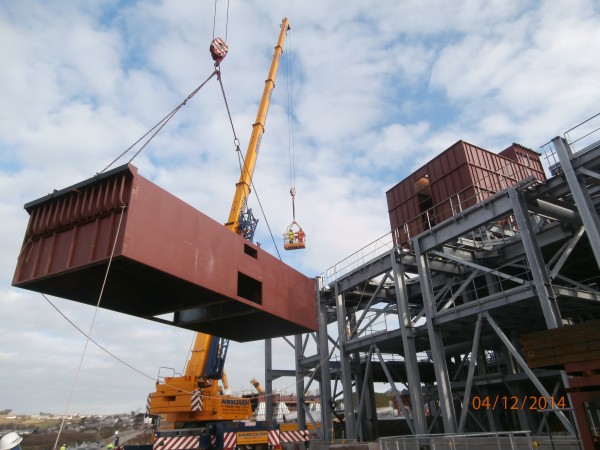

- Début du chantier: Début décembre 2013
- 6 décembre 2013: Pré-assemblage au sol du filtre à manches
- 5 mars 2014: Démontage et levage de l'ancien filtre à manches

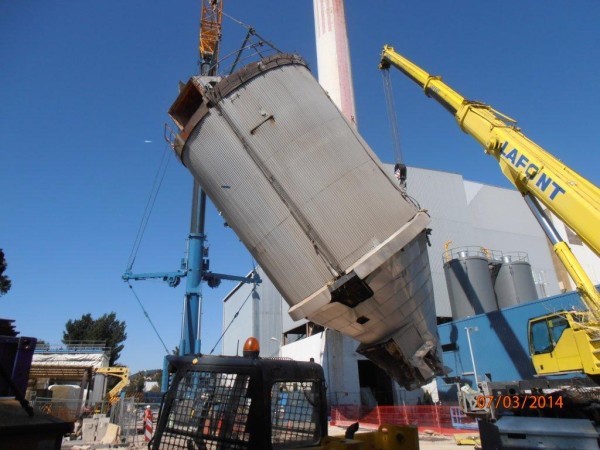

- 6 mars 2014: Démontage et levage de la charpente existante

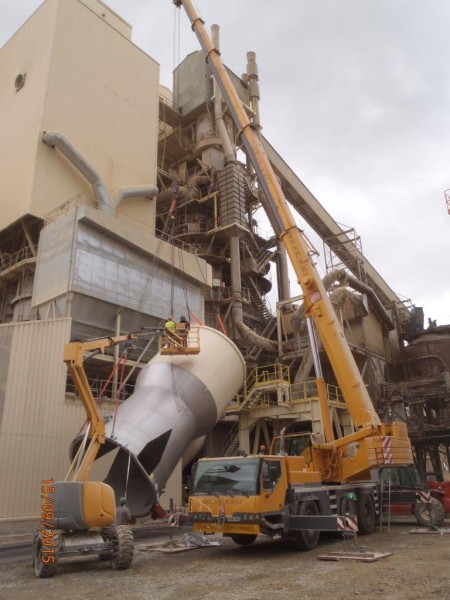

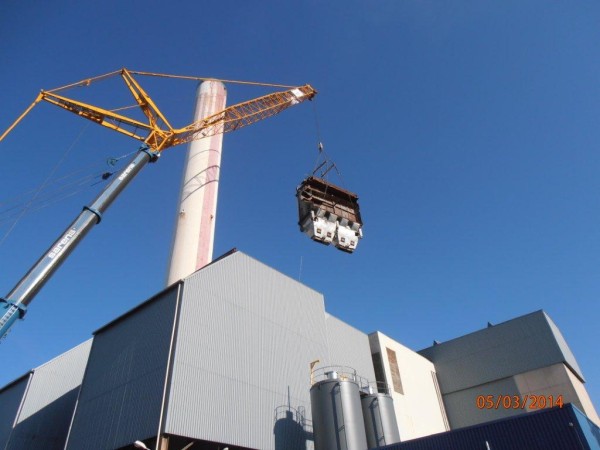

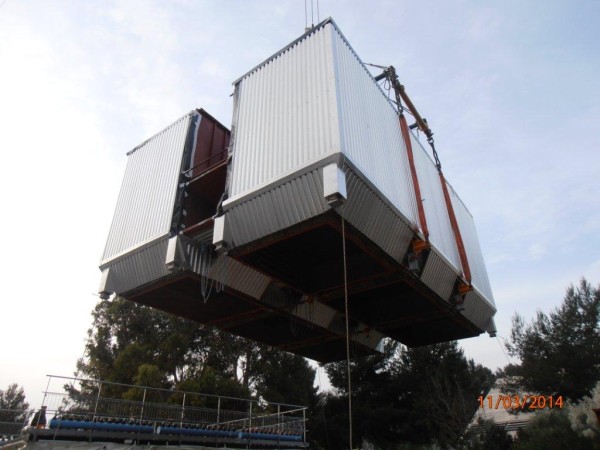

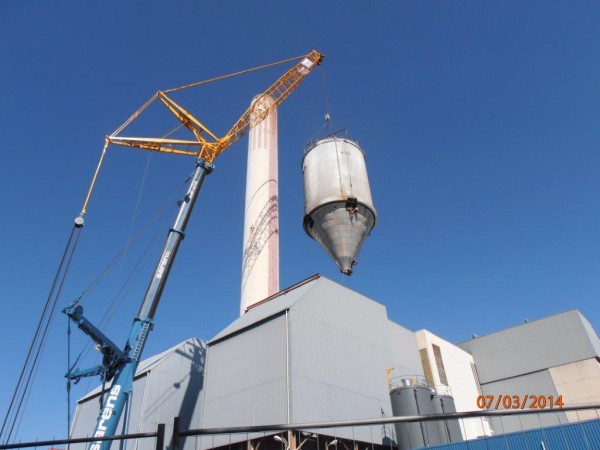

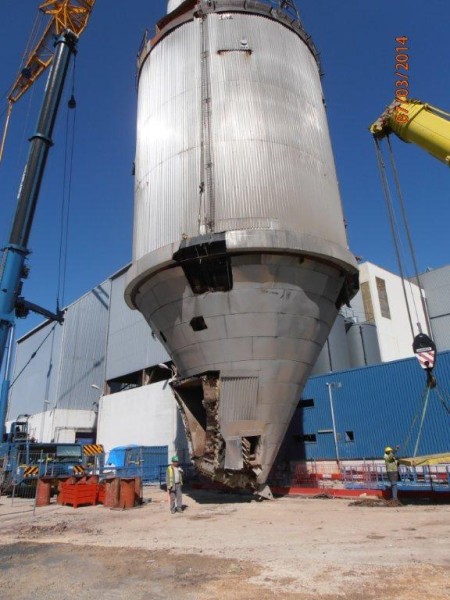

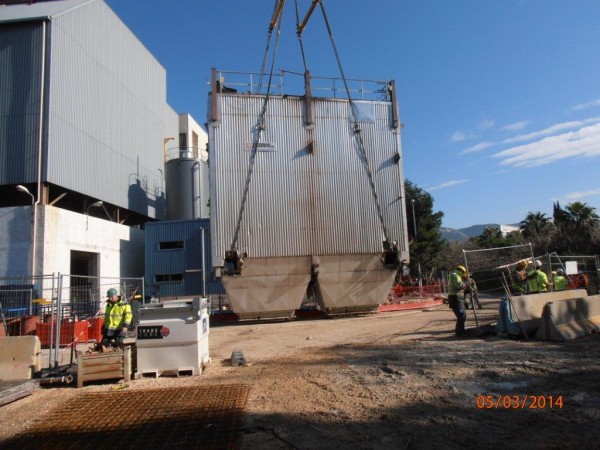

- 7 mars 2014: Démontage et levage de la tour atomiseur (diamètre: 10m, hauteur: environ 30m)

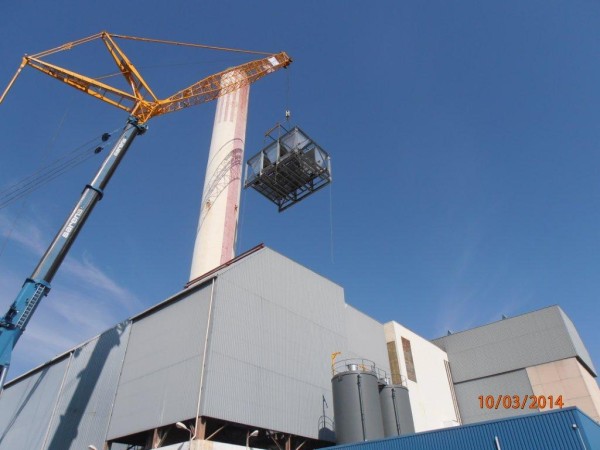

- 10 mars 2014: Montage et levage de la nouvelle charpente avec les accès et les trémies
- 11 mars 2014: Levage et montage des caissons du filtre à manches sur la nouvelle charpente. Levage et montage de la tête du filtre à manches sur l'ensemble caissons et charpente.

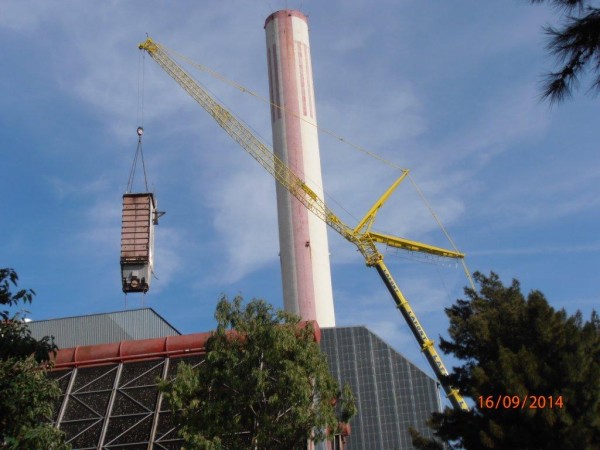

- 16 septembre 2014: Démontage et levage de l'ancien filtre à manches de la deuxième ligne

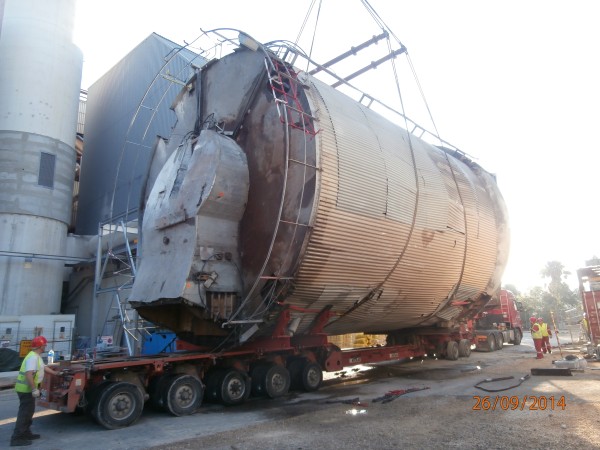

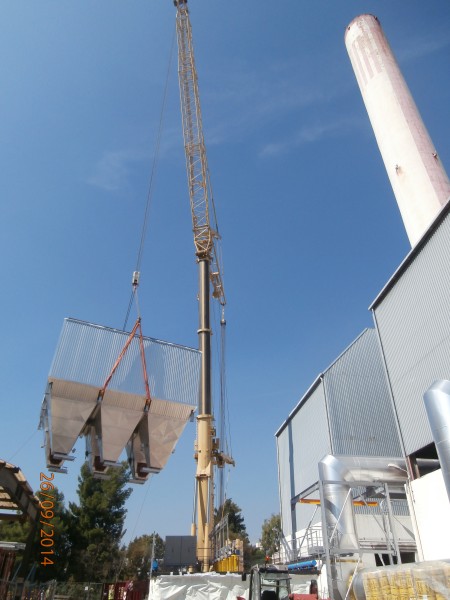

- 25 septembre 2014: Démontage et levage de la tour atomiseur de la deuxième ligne

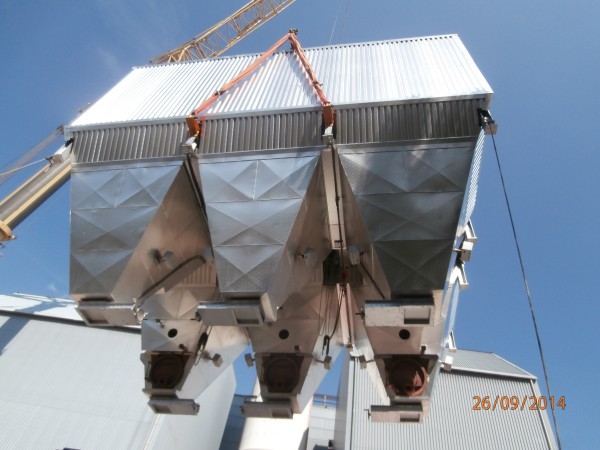

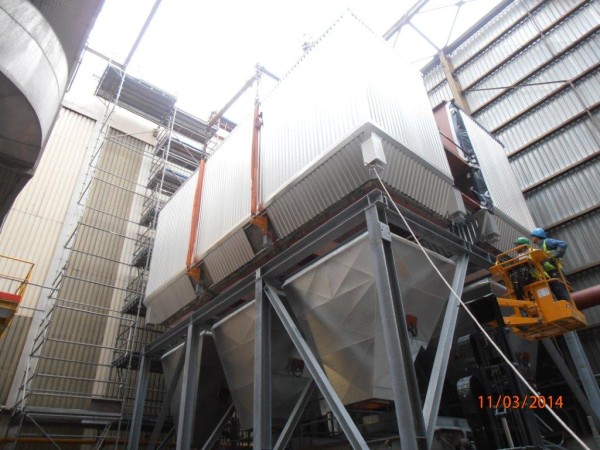

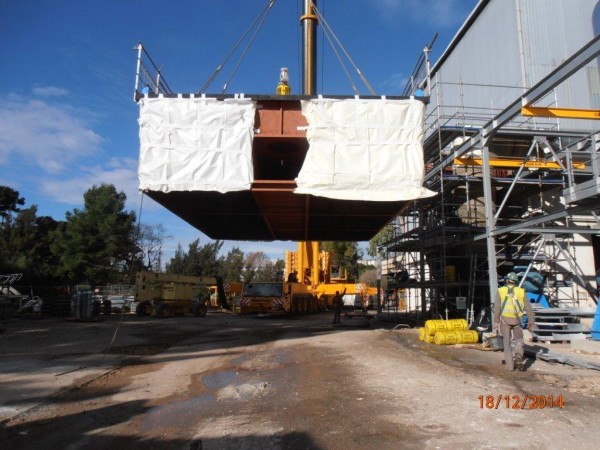

- 26 septembre 2014: Levage et montage du nouveau filtre à manches (25 tonnes) de la deuxième ligne

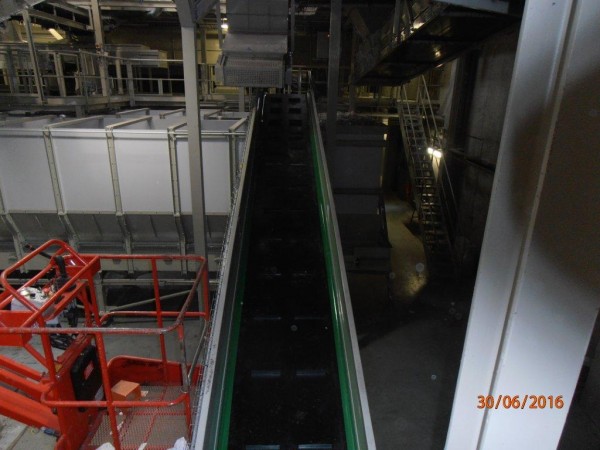

- Mi-décembre 2014: Mise en place du filtre à manches de la ligne 1

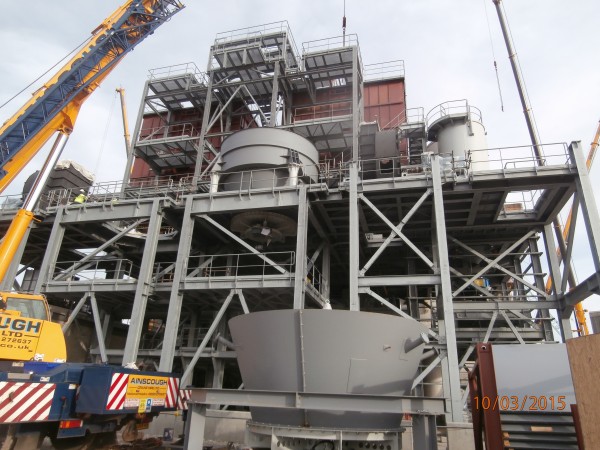

- Juin 2015: Fin de notre intervention sur le site de Toulon

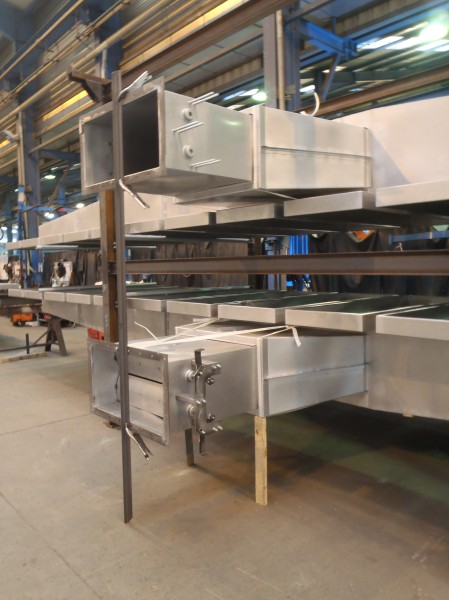

En direct de notre atelier de fabrication

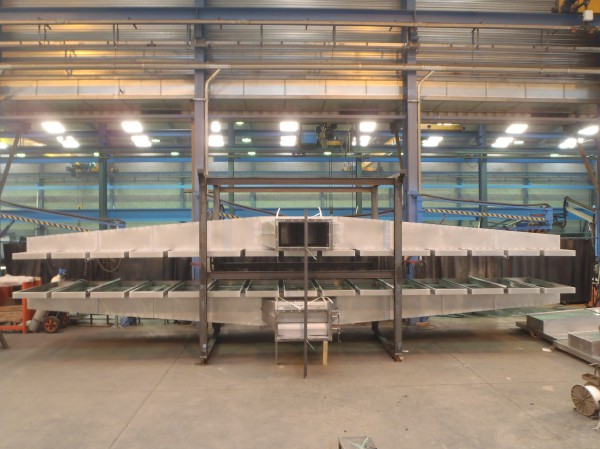

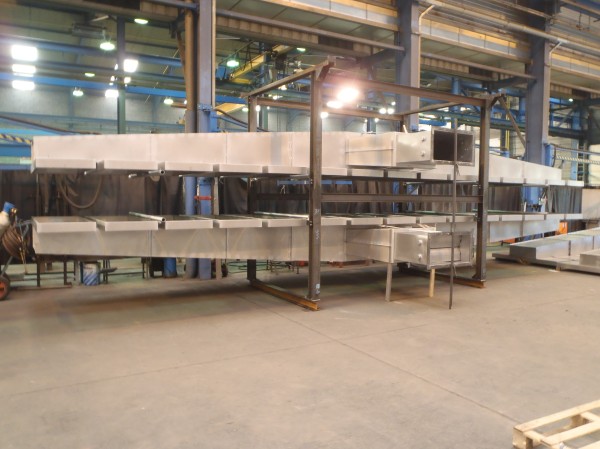

Fabrication d'un plafond mobile de 15m x 18m pour équiper un centre d'essai d'un organisme de prévention et de maîtrise des risques situé à Saint Marcel (Eure, France).
